采购案例

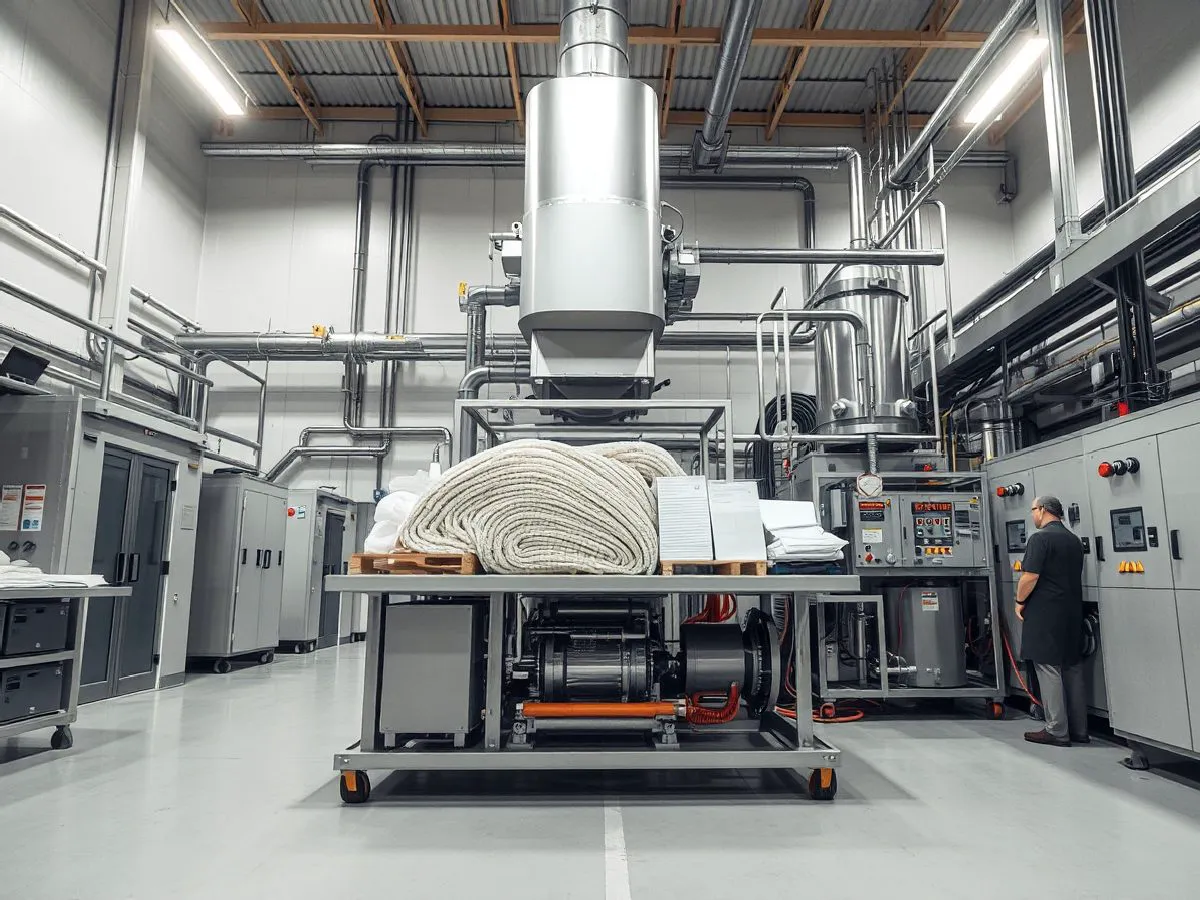

食品厂烘干线改造案例:能耗降低20%与质量提升
本文详细记录某食品厂烘干线改造项目的完整过程,包括客户原有烘干线能耗高、温度不均等问题,我们通过更换保温材料、优化风道、升级温控系统等措施,最终实现能耗降低20%、烘干质量稳定的成果。项目从采购背景、需求难点、选型过程到执行交付、验收反馈及复购支持,全面展示服务流程与客户反馈,为有类似节能改造需求的客户提供参考。
评分反馈
案例评分
食品厂烘干线改造案例:能耗降低20%与质量提升
滚筒线安装后,我们的产能提升了30%,产品破损率大幅下降。防静电设计很关键,解决了之前的问题。
烘干线改造后能耗降低了20%,温度控制更精准,产品质量稳定。技术团队很专业,改造期间未影响生产。
定制的工作台让工位整洁多了,工具取用方便,装配效率明显提高。设计很贴合我们的实际需求。
模块化输送线从下单到投产只用了2周,完美赶上旺季。安装调试快速,服务响应及时。
数据表
采购项目过程与执行记录
本表记录烘干线改造项目从勘测到验收的四个主要阶段,包括各阶段难点、执行动作和阶段结果,帮助客户了解改造流程和关键节点。
| 阶段 | 难点 | 执行动作 | 过程记录 | 阶段结果 |
|---|---|---|---|---|
| 现场勘测 | 设备老旧,图纸缺失 | 实地测量,记录参数 | 完成设备布局图和运行日志 | 获得准确数据,为方案设计提供依据 |
| 方案设计 | 需兼顾成本与效果 | 提供两套方案,客户选择局部改造 | 签订技术协议,明确参数和工期 | 确定方案一,改造周期7天 |
| 施工安装 | 停产时间有限 | 预制组件,分段施工 | 每日进度汇报,客户确认 | 7天完成拆除、安装、调试 |
| 验收交付 | 需验证节能效果 | 24小时试运行,数据对比 | 提供能耗对比报告和检测记录 | 能耗降低20.3%,验收合格 |
数据表
结果变化与客户反馈
本表对比改造前后关键指标的变化,并记录客户对各项改进的反馈,直观展示项目成效。
| 指标 | 前期状态 | 完成后 | 反馈 | 证据 |
|---|---|---|---|---|
| 能耗 | 高,无精确数据 | 降低20.3% | 超出预期,显著降低生产成本 | 改造前后电表读数对比 |
| 产品含水率偏差 | ±5% | ±1.5% | 烘干均匀,无焦糊或未干透 | 50个样品抽检合格率100% |
| 操作便利性 | 机械控制,需频繁调整 | PID智能控制,自动调节 | 操作界面清晰,无需额外培训 | 操作工现场评价记录 |
采购背景
某食品厂主要生产脱水蔬菜和果干,原有烘干线已使用多年。该生产线采用传统热风烘干方式,能耗高、温度控制不精确,导致产品烘干不均匀,部分批次出现焦边或干燥不足的问题。生产部门反馈,每月因烘干质量问题造成的返工和损耗约占产量的5%。
随着订单量增加,工厂计划提升产能,但现有烘干线无法满足连续稳定生产的需求。管理层经过讨论,决定对烘干线进行技术改造,核心目标是降低能耗、提高烘干质量,同时尽量减少对正常生产的影响。
该厂设备科负责人通过行业展会了解到我们在烘干线改造方面的经验,随后联系我方进行初步沟通。我们派出技术人员到现场勘测,详细记录了现有设备的参数、布局和运行数据,为后续方案设计提供依据。
需求难点
客户的核心需求是降低能耗至少15%,同时确保烘干质量稳定。具体来说,要求烘干后产品含水率偏差不超过±2%,且不能出现焦糊或未干透的情况。此外,改造过程不能长时间停产,因为工厂订单已经排期,停产超过一周将影响交付。
现场勘测发现,原有烘干线存在多个问题:保温层破损严重,热量散失大;风道设计不合理,热风分布不均;温控系统为老式机械控制,响应慢、精度低。另外,烘干线长度约20米,改造空间有限,且部分结构需要保留以降低改造成本。
客户还提出,改造后的设备要易于操作和维护,操作工不需要额外培训就能上手。同时,希望我们提供明确的能耗对比数据,以便后期评估改造效果。
选型过程
针对客户的需求和现场条件,我们提供了两套方案供客户选择。方案一为局部改造:更换保温材料、优化风道结构、升级温控系统,保留原有加热器和风机;方案二为整体更换:拆除旧线,安装全新烘干线,包括高效热风循环系统和智能温控模块。
客户比较后选择了方案一,原因是改造周期短(预计7天)、成本较低,且能满足节能15%以上的目标。我们详细说明了方案一的技术细节:采用硅酸铝纤维毯作为保温层,导热系数低、耐高温;重新设计风道,增加导流板使热风均匀分布;温控系统升级为PID智能控制,精度达到±1°C。
在确定方案后,我们与客户签订了技术协议,明确了改造范围、技术参数、工期、验收标准和质保条款。客户提供了现有设备图纸和运行日志,我们据此完成了详细的施工图纸和材料清单。
执行交付
改造工程按计划分阶段进行。第一阶段(第1-2天)拆除旧保温层和风道,清理现场;第二阶段(第3-5天)安装新保温材料、改造风道、布线并安装温控系统;第三阶段(第6-7天)进行系统调试和试运行。整个过程中,我们安排了一名项目经理驻场协调,每天向客户汇报进度。
施工期间,客户生产线暂停,但我们将改造区域与其他区域隔离,确保工厂其他工序正常进行。我们提前预制了部分风道组件,减少了现场切割和焊接时间。温控系统的安装和调试由我方电气工程师完成,并与客户原有控制系统对接。
第7天下午,改造后的烘干线开始试运行。我们按照客户提供的标准产品进行烘干测试,记录各温区的温度曲线和产品含水率。试运行连续进行24小时,设备运行稳定,温度波动控制在±1°C以内。
验收反馈
试运行结束后,客户组织了由生产、质检和设备部门组成的验收小组。验收内容包括:设备运行稳定性、烘干效果、能耗数据以及操作便利性。我们提供了详细的测试报告,包括改造前后的能耗对比、产品含水率检测记录和温度曲线图。
验收结果显示:改造后烘干线能耗降低20.3%,超过预期目标;产品含水率偏差从原来的±5%缩小到±1.5%;烘干均匀度明显提升,无焦糊或未干透现象。客户质检部门随机抽检了50个样品,合格率100%。
客户设备科负责人表示,这次改造效果超出预期,不仅节能降耗,还提高了产品质量稳定性。操作工反馈新温控系统界面清晰,设定温度后自动调节,无需频繁调整。客户当场签署了验收合格单,并表达了后续合作的意向。
复购支持
项目验收后,我们为客户提供了完整的设备资料,包括改造图纸、操作手册和维护指南。同时,我们与客户签订了1年的质保协议,承诺免费处理任何非人为故障,并每季度进行一次回访巡检,检查设备运行状态。
三个月后,客户主动联系我们,希望将另一条旧烘干线也进行类似改造。由于首次合作建立了信任,这次客户直接选择了我们的方案,并希望缩短工期。我们根据第一次的经验优化了施工流程,将工期压缩到5天,同样实现了节能20%的效果。
目前,该客户已成为我们的长期合作伙伴,不仅继续采购配件和维护服务,还向同行业其他厂家推荐我们的改造方案。这个案例证明,针对性的技术改造能够有效解决生产痛点,带来实实在在的经济效益。
案例相关问题
这个案例中烘干线改造的周期是多久?
整个改造周期为7天,包括拆除旧保温层和风道、安装新材料、升级温控系统以及调试运行。我们通过提前预制组件和合理安排工序,最大限度减少了对客户生产的影响。
改造后能耗降低20%是如何实现的?
主要通过三个措施:更换高效保温材料减少热量散失、优化风道结构使热风均匀分布减少浪费、升级PID智能温控系统精确控制温度避免过度加热。综合作用下实现了能耗降低20.3%。
